مقاول هناجر بالرياض لبناء وتركيب الهناجر الحديدية

تصميم وتنفيذ وتركيب الهناجر الحديدية بالرياض للاستخدامات الصناعية والتجارية والزراعية والتخزينية.

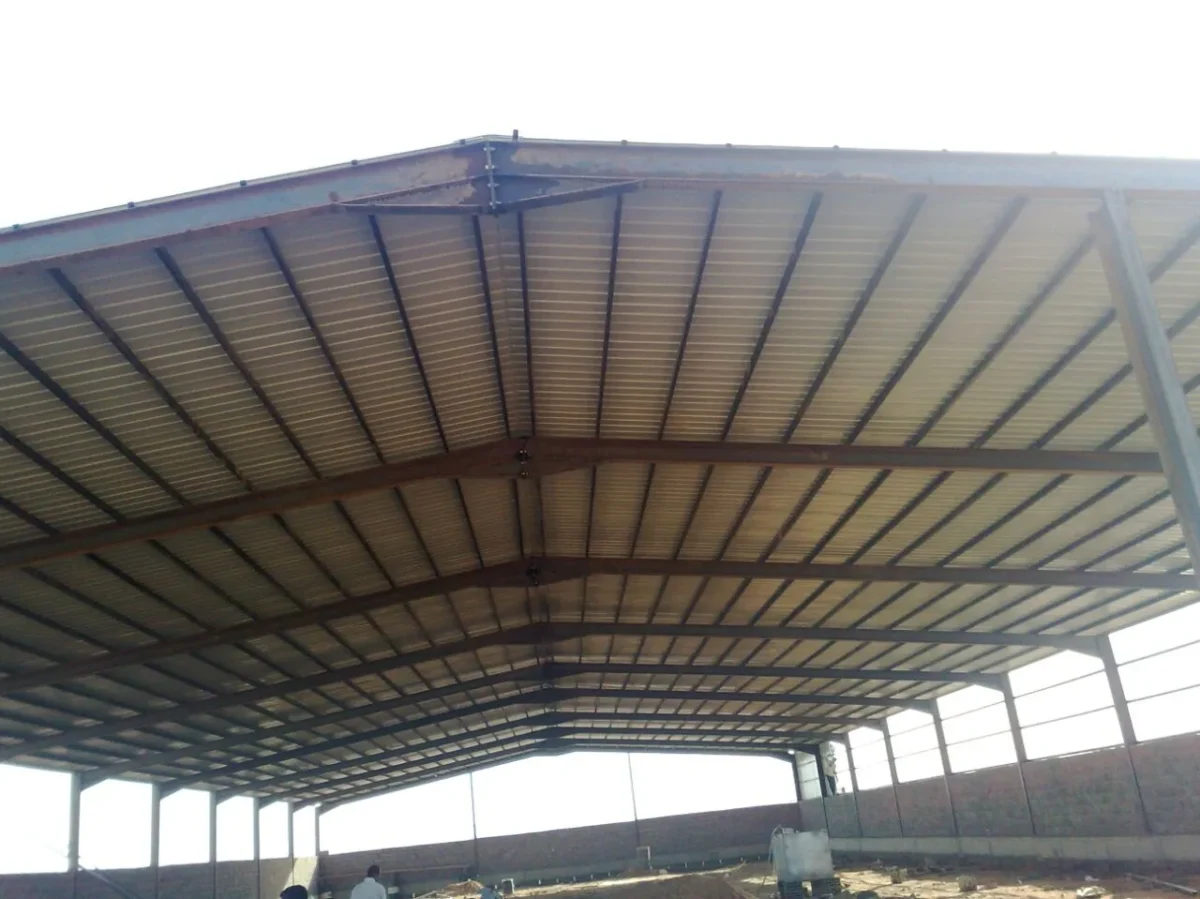

هيكل هنجر حديدي مقوّس بجمالونات
محتويات الصفحة 28 قسمًا · محتويات هذه الصفحة

مقاول هناجر بالرياض هو الجهة التي تتولّى تحويل مساحة أرض إلى مبنى حديدي واسع البحر قابل للاستخدام: تصميم إنشائي يناسب الحمل والاستخدام، ثم قواعد خرسانية، ثم هيكل حديدي، ثم تغطية وجدران وفتحات وتصريف. الهنجر ليس «سقفًا على أعمدة»، بل منظومة مترابطة يحدّد فيها الاستخدامُ المقاسَ، ويحدّد المقاسُ نظامَ الهيكل، ويحدّد نظامُ الهيكل تفاصيلَ الأساسات.

تنفّذ مؤسسة واجهة المملكة للمقاولات العامة أعمال الهناجر الحديدية في الرياض، ومقرّها المرجعي في حي الشفاء. هذه الصفحة تشرح ما تشمله الخدمة فعليًا، وكيف تُتَّخذ القرارات الفنية، وما الذي يحرّك عرض السعر — دون أسعار ثابتة، لأن سعر الهنجر لا يُحدَّد قبل معرفة المقاس والارتفاع والبحر والاستخدام وحالة الموقع.

أهم ما في هذا الدليل

  • الاستخدام المقصود هو أول قرار: هنجر تخزين يختلف إنشائيًا عن ورشة فيها رافعة أو مبنى مزرعة.
  • البحر المطلوب بلا أعمدة وسطية هو ما يحدّد نظام الهيكل: جمالون أو قطاعات مدرفلة.
  • التغطية خياران رئيسيان: لوح معدني مفرد (شينكو) أو ساندوتش بانل معزول، ولكل منهما موضعه.
  • مناخ الرياض يفرض ثلاثة اعتبارات ثابتة: الحرارة، الغبار، والأمطار الموسمية المركّزة.
  • لا يمكن إعطاء سعر نهائي قبل المعاينة؛ ما يمكن إعطاؤه هو شرح واضح لعوامل التسعير.
  • أي تعديل على هيكل قائم — توسعة أو رفع سقف أو فتح باب جديد — يحتاج تقييمًا إنشائيًا لا اجتهادًا.

ما الذي تشمله خدمة بناء الهناجر

نطاق العمل في مشروع هنجر يتحدّد كتابةً قبل البدء، لأن أكثر الخلافات تنشأ من بنود يفترض كل طرف أنها على الطرف الآخر. النطاق المعتاد لخدمة تنفيذ هناجر بالرياض يشمل المراحل التالية، ويُحدَّد في العرض ما هو داخلها وما هو خارجها:

  • معاينة الموقع ورفع المقاسات الفعلية وتقييم مستوى الأرض والوصول إليها.
  • تحديد الاستخدام المقصود والأحمال المتوقعة، وترجمتها إلى متطلبات إنشائية.
  • التصميم الإنشائي للهيكل الحديدي واختيار نظام الجمالون أو القطاعات.
  • أعمال القواعد الخرسانية والبليتات ومسامير التثبيت.
  • تجهيز القطاعات الحديدية: القصّ والتجميع ومعالجة السطح والطلاء.
  • نصب الهيكل في الموقع وضبط الاستقامة والرأسية.
  • تركيب نظام السقف والجدران واللوازم المصاحبة.
  • الفتحات: أبواب المركبات، أبواب الأفراد، النوافذ، فتحات التهوية.
  • تصريف مياه الأمطار: الميول والمزاريب ومسار التصريف بعيدًا عن القواعد.
  • التسليم والفحص البصري النهائي لنقاط التثبيت والوصلات.

بنود تُترك عادة خارج النطاق ما لم تُذكر صراحة: تسوية الأرض وأعمال الحفر الكبيرة، الأرضية الخرسانية الداخلية، التمديدات الكهربائية والإنارة، أنظمة الإطفاء، والتراخيص. اذكرها في مرحلة الطلب حتى يشملها العرض أو يُستثنى بوضوح.

الاستخدامات المناسبة للهناجر الحديدية

السبب في أن الهنجر أصبح الحل الافتراضي للمساحات الكبيرة بسيط: البحر الواسع بلا أعمدة وسطية. المبنى الخرساني التقليدي يحتاج أعمدة متقاربة، وهي أعمدة تقطع المساحة وتعوق حركة المعدات والتخزين. الهيكل الحديدي ينقل الأحمال إلى محيط المبنى، فتبقى الأرضية مفتوحة.

الاستخدام الصناعي

الورش ومصانع التجميع وخطوط الإنتاج الخفيفة. هنا يصبح الارتفاع الصافي تحت الجمالون عاملًا حاسمًا، وكذلك احتمال تعليق رافعة جسرية مستقبلًا. تعليق الرافعة قرار يُتَّخذ في التصميم لا بعده: الهيكل الذي لم يُحسب لحمل رافعة لا يجوز تحميله بها لاحقًا دون إعادة تقييم كاملة.

الاستخدام التجاري

معارض العرض ومراكز التوزيع وصالات الخدمة. الأولوية هنا للواجهة والمظهر والفتحات الواسعة والإنارة الطبيعية، ولذلك يُدمج الهنجر كثيرًا مع تكسية كلادينج على الواجهة الأمامية بينما تبقى بقية الجوانب ألواحًا معدنية.

الاستخدام الزراعي

مباني المزارع: تخزين الأعلاف، إيواء المعدات، ومباني المواشي. الاعتبار المسيطر هنا هو التهوية والرطوبة والغبار، لا الجمال. تفاصيل هذا الاستخدام مشروحة بالتفصيل في دليل مستقل ضمن عنقود أدلة الهناجر أسفل الصفحة.

التخزين

المستودعات ومساحات التخزين المؤقت. حين يكون التخزين هو الغرض الأساسي وتدخل معه أرفف ثابتة ومناولة بالرافعات الشوكية، تتحوّل المتطلبات من «هنجر» إلى «مستودع» بمواصفات مختلفة في الأرضية والارتفاع والأبواب — وهذا موضوع صفحة مستقلة.

أنواع الهناجر وأنظمة الهيكل

لا يوجد «نوع أفضل» بإطلاق. الاختيار يقع بين ثلاثة أنظمة رئيسية، ويحسمه البحر المطلوب والارتفاع والأحمال:

الهناجر بالجمالونات

جمالون مكوّن من قطاعات متشابكة (وتر علوي، وتر سفلي، وقطاعات تربطهما) توزّع الأحمال على امتداد طويل. النظام يعطي بحورًا واسعة بوزن حديد أقل نسبيًا مقارنة بالقطاع المصمت، وهو الأشيع في هناجر التخزين والمزارع. السقف يكون جمالونيًا أو مقوّسًا.

الهياكل بالقطاعات المدرفلة

قطاعات H أو I تُصمَّم للأحمال المطلوبة. تناسب البحور المتوسطة والمباني التي ستحمل أحمالًا معلّقة أو رافعة. تعطي مظهرًا داخليًا أنظف من الجمالون، وتكلفة الحديد فيها عادة أعلى للبحر نفسه.

الأنظمة المركّبة

جمع بين النظامين: قطاعات مدرفلة للأعمدة والإطارات الرئيسية، وجمالونات للسقف. تُستخدم حين يكون البحر واسعًا والارتفاع كبيرًا معًا.

المعيارجمالونقطاعات مدرفلة
البحور الواسعة جدًاالأنسبممكن بوزن أعلى
حمل رافعة معلّقةيحتاج تصميمًا خاصًاالأنسب
المظهر الداخليشبكي ظاهرأنظف وأبسط
وزن الحديد للبحر نفسهأقل عادةأعلى عادة
زمن التجهيزأطول (وصلات أكثر)أقصر نسبيًا

التخطيط الإنشائي: من الاستخدام إلى المقاس

الترتيب الصحيح للقرارات هو: الاستخدام أولًا، ثم المقاس، ثم النظام الإنشائي — وليس العكس. حين يبدأ العميل بطلب «هنجر 20 × 40» دون تحديد الاستخدام، يصبح كل رقم بعد ذلك تخمينًا.

  1. الاستخدام: ما الذي سيدخل المبنى؟ بضاعة على أرفف؟ معدات؟ مركبات؟ مواشٍ؟
  2. الارتفاع الصافي المطلوب: أعلى نقطة يحتاجها الاستخدام، مضافًا إليها هامش الحركة.
  3. البحر: ما أقصى مسافة يجب أن تبقى خالية من الأعمدة؟
  4. الطول: يتحدّد بعدد الإطارات والمسافة بينها.
  5. الأحمال: أحمال السقف، الرياح، وأي حمل معلّق مستقبلي.
  6. الفتحات: أماكن ومقاسات أبواب المركبات وأبواب الأفراد.
  7. التوسعة المستقبلية: هل سيمتد المبنى لاحقًا في اتجاه معيّن؟

قرار يوفّر مالًا كثيرًا لاحقًا

إن كان هناك احتمال جدي لتوسعة الهنجر مستقبلًا، فالإشارة إلى ذلك في مرحلة التصميم تجعل الجدار في اتجاه التوسعة قابلًا للفكّ، وتُهيّئ القواعد. تجاهل هذه النقطة يعني لاحقًا هدم جدار وإعادة تنفيذ قواعد.

القواعد والأساسات

الهنجر مبنى خفيف نسبيًا بالنسبة لمساحته، لكنه سطح كبير معترض للرياح. هذا يقلب الحدس المعتاد: القوة الحرجة على قواعد الهنجر ليست الضغط للأسفل فحسب، بل الشدّ للأعلى الناتج عن رفع الرياح، إضافة إلى عزم الانقلاب على الأعمدة.

  • القاعدة تُصمَّم لمقاومة الشدّ لا الضغط وحده.
  • مسامير التثبيت (الأنكر) ونوعها وعمق غرزها جزء من التصميم لا تفصيلة تنفيذية.
  • البليت أسفل العمود يوزّع الحمل على الخرسانة، ومقاسه يتبع الحمل.
  • طبيعة التربة تؤثر في نوع القاعدة وعمقها، ولا تُفترض من النظر.
  • فترة تصلّب الخرسانة قبل تحميل الهيكل ليست بندًا قابلًا للاختصار.

اختصار مرحلة القواعد هو أكثر ما يُخفّض السعر ظاهريًا وأخطر ما يُهدّد المبنى فعليًا، لأن أثره لا يظهر يوم التسليم بل عند أول موسم رياح قوية.

أنظمة السقف والجدران

اللوح المعدني المفرد — الشينكو

لوح معدني مموّج أو مضلّع يُثبَّت على المداميك. خيار اقتصادي ومناسب حين تكون التغطية هي الهدف ولا يوجد متطلب حراري داخلي. سماكة اللوح ونوع طلائه هما ما يفرّق بين لوح يعمّر ولوح يبهت ويصدأ مبكرًا.

الساندوتش بانل المعزول

لوح مكوّن من طبقتين معدنيتين بينهما عازل. يُختار حين تكون درجة الحرارة الداخلية مهمة: مستودع لمواد حساسة، ورشة يعمل فيها أفراد طوال اليوم، أو مبنى مكيَّف. الفارق في راحة الاستخدام تحت شمس الرياض ملموس، والفارق في التكلفة حقيقي أيضًا.

الأنظمة المختلطة

شائع عمليًا: سقف ساندوتش بانل معزول لأن السقف هو المتلقّي الأكبر للإشعاع الشمسي، مع جدران بألواح مفردة لخفض التكلفة. هذا حل وسط منطقي حين تكون الميزانية محدودة والعزل مطلوبًا.

المعيارلوح مفرد (شينكو)ساندوتش بانل معزول
العزل الحراريلا يُذكرالأعلى
العزل الصوتيضعيفأفضل بوضوح
وزن التغطيةأخفأثقل
ملاءمة السقف تحت شمس مباشرةيرفع حرارة الداخليقلّلها بفارق ملموس
الاستخدام المعتادتخزين ومظلات ومزارعورش ومستودعات مكيَّفة

العزل والتهوية: مسألتان مترابطتان

الخطأ الشائع هو معالجة العزل والتهوية كبندين منفصلين. العزل الجيد يحبس الهواء داخل المبنى؛ فإن لم تكن هناك تهوية كافية، يتراكم الهواء الساخن الرطب ويتكاثف على الأسطح الأبرد، فتظهر رطوبة يظنّها كثيرون تسريبًا من السقف بينما هي تكاثف داخلي.

  • فتحات التهوية العلوية تُخرج الهواء الساخن المتصاعد.
  • فتحات سفلية أو أبواب مشبّكة تُدخل هواءً أبرد فيكتمل المسار.
  • مراوح السقف الدوّارة (التربينة) حل شائع للتهوية السلبية.
  • في مباني المواشي والمزارع تصبح التهوية متطلبًا أساسيًا لا رفاهية.
  • التهوية تُخطَّط مع التصميم لا تُضاف بالقصّ بعد التركيب.

الأبواب والفتحات

كل فتحة في جدار الهنجر تقطع استمرارية النظام وتحتاج إطارًا وتقوية. الفتحات المضافة لاحقًا بالقصّ العشوائي من أكثر أسباب التشوّه والتسريب.

  • باب المركبات: مقاسه يتبع أكبر مركبة ستدخل، مع هامش. النوع إما منزلق أو رول أو مفصلي.
  • باب الأفراد: منفصل عن باب المركبات لتفادي فتح الباب الكبير لكل دخول.
  • مخارج الطوارئ: تُحدَّد حسب الاستخدام ومتطلبات الجهة المختصة.
  • النوافذ وفتحات الإضاءة الطبيعية: تقلّل الاعتماد على الإنارة نهارًا.
  • كل فتحة تحتاج معالجة إحكام حول محيطها.

تصريف مياه الأمطار

أمطار الرياض موسمية لكنها قد تنزل غزيرة ومركّزة في وقت قصير، وهذا بالضبط ما يكشف عيوب التصريف. سقف بمساحة كبيرة يجمع كمية مياه كبيرة في دقائق، ومسار خروجها يجب أن يكون مصمَّمًا لا مرتجلًا.

  • ميل السقف يُبنى في الهيكل نفسه ولا يُضاف لاحقًا.
  • اتجاه التصريف يبتعد عن المداخل ومسارات المشاة والمركبات.
  • المزاريب تحتاج مقطعًا كافيًا ومنازل تصريف موزّعة.
  • المياه يجب أن تُصرَّف بعيدًا عن القواعد؛ تجمّعها حولها يضعف التربة تحتها.
  • نقاط التقاء السقف بالجدران والفتحات هي أكثر مواضع التسريب شيوعًا.

الحماية من الصدأ

الحديد المكشوف في بيئة حارة مغبرة مع رطوبة موسمية يحتاج منظومة حماية حقيقية، لا طلاءً سطحيًا. المنظومة ثلاث مراحل لا يجوز اختصار أيّ منها:

  1. تجهيز السطح: إزالة القشور والزيوت والصدأ السطحي. هذه المرحلة هي التي تُختصر عادة، وهي التي تحدّد عمر الطلاء.
  2. الأساس المانع للصدأ: طبقة تلتصق بالمعدن وتمنع وصول الرطوبة.
  3. الطلاء النهائي: يحمي الأساس ويعطي اللون.

نقطة تُغفَل في كل مشروع تقريبًا

كل نقطة لحام تُنفَّذ في الموقع تُزيل طبقة الحماية عند موضعها. إن لم تُعالَج هذه النقاط تحديدًا بعد اللحام — تنظيف ثم أساس ثم طلاء — فهي أول مكان يبدأ منه الصدأ حتى لو كان بقية الهيكل مُعالجًا جيدًا في الورشة.

اعتبارات مناخ الرياض

ثلاثة عوامل بيئية تحكم قرارات التنفيذ في الرياض، وتجاهل أيٍّ منها يظهر أثره خلال سنوات قليلة:

الحرارة والتمدّد الحراري

المعدن يتمدّد ويتقلّص مع فروق الحرارة اليومية والموسمية. الألواح الطويلة تحتاج فواصل تمدّد ونقاط تثبيت تسمح بحركة محسوبة. التثبيت الجامد تمامًا يؤدي إلى تموّج الألواح أو تمزّق حول المسامير.

الغبار

الغبار يتراكم في المزاريب ومسارات التصريف فيسدّها قبل موسم الأمطار مباشرة، ويستقر على الأسطح فيحبس الرطوبة الليلية. التنظيف الدوري قبل موسم الأمطار إجراء وقائي بسيط يمنع مشكلة كبيرة.

الأمطار الموسمية

قلة عدد أيام المطر لا تعني قلة الخطورة؛ الخطورة في الشدّة خلال وقت قصير. التصميم يُبنى على قدرة التصريف لحظة الذروة لا على المعدل السنوي.

المداميك ونظام الربط الجانبي

بين الإطارات الرئيسية توجد طبقة كثيرًا ما تُهمَل في النقاش رغم أنها التي تحمل التغطية فعليًا: المداميك (Purlins) على السقف والمجاري الجانبية (Girts) على الجدران. هذه القطاعات — عادة على شكل Z أو C — تنقل حمل الألواح والرياح إلى الإطارات.

  • المسافة بين المداميك تحدّد السماكة المطلوبة للوح التغطية: تباعد أكبر يعني لوحًا أسمك أو ترهّلًا مع الوقت.
  • أربطة الشدّ القطرية تمنع التواء المداميك الطويلة تحت الحمل.
  • نظام التثبيت بين اللوح والمدماك يحدّد سلوك السقف أمام رفع الرياح.
  • تقليل عدد المداميك خفض مباشر للتكلفة، وأثره يظهر في ترهّل الألواح وارتخاء المسامير.

عند مقارنة عرضين متقاربين في السعر، تباعد المداميك أحد البنود التي تفسّر الفرق، ويستحق السؤال عنه صراحةً.

الأرضية الخرسانية الداخلية

الأرضية بند مستقل عن الهيكل، وكثيرًا ما تكون خارج نطاق عرض الهنجر. تجاهل ذكرها من أكثر أسباب سوء الفهم بين المالك والمقاول.

  • سماكة الأرضية وتسليحها يتبعان الحمل: تخزين على أرفف ثقيلة يختلف عن مساحة فارغة.
  • حركة الرافعات الشوكية تفرض سطحًا مستويًا ومقاومًا للتآكل.
  • الميول الداخلية ونقاط التصريف تُخطَّط قبل الصبّ لا بعده.
  • فواصل الانكماش تمنع التشقق العشوائي في المساحات الكبيرة.
  • معالجة السطح النهائية تحدّد مقاومة الغبار وسهولة التنظيف.

الإنارة الطبيعية والصناعية

الاعتماد الكامل على الإنارة الصناعية في مبنى يعمل نهارًا استهلاك يمكن تقليله بقرار تصميمي بسيط: إدخال ضوء طبيعي مضبوط.

  • الألواح الشفافة الموزّعة في السقف تدخل ضوءًا نهاريًا، لكن الإفراط فيها يرفع الحرارة الداخلية.
  • توزيعها بانتظام أفضل من تجميعها في منطقة واحدة تُنتج وهجًا وتباينًا مزعجًا.
  • النوافذ العلوية في الجدران تعطي ضوءًا أكثر اتزانًا من فتحات السقف في بعض الاستخدامات.
  • ارتفاع تعليق وحدات الإنارة الصناعية يؤثر في التوزيع أكثر من عددها.

بناء هنجر جديد مقابل نقل هنجر قائم

يُطرح أحيانًا خيار شراء هنجر مستعمل وفكّه ونقله بدل البناء الجديد. الخيار مشروع، لكنه ليس أرخص تلقائيًا، والمقارنة الصحيحة تشمل بنودًا يغفلها الحساب السريع:

البندهنجر جديدفكّ ونقل هنجر قائم
مطابقة المقاس للاستخداممصمَّم على المقاسمقاس جاهز قد لا يطابق الحاجة
حالة الحديدمعلومة ومضمونة المواصفةتحتاج فحصًا فعليًا قبل الشراء
القواعدجديدة بالكاملجديدة أيضًا — لا تُنقل
التغطيةجديدةغالبًا تُستبدل لأنها الأكثر تضررًا بالفكّ
تكاليف إضافيةأقل مفاجآتفكّ + نقل + استبدال تالف + إعادة نصب
الوقتأطول في التجهيزأقصر أحيانًا وأطول أحيانًا حسب الحالة

الخلاصة العملية: النقل منطقي حين يكون الهيكل بحالة جيدة موثّقة ومقاسه قريب من الحاجة. تفاصيل التنفيذ الآمن لهذا الخيار مشروحة في دليل مستقل ضمن أدلة الهناجر.

أخطاء شائعة في تنفيذ الهناجر

  1. البدء بالمقاس قبل الاستخدام: يقود إلى مبنى لا يناسب ما سيوضع فيه.
  2. تخفيض وزن الحديد بصمت: أسهل طريقة لخفض العرض، وأثرها يظهر في الاهتزاز ثم التشوّه.
  3. اختصار تجهيز السطح قبل الطلاء: يقشّر الطلاء ويبدأ الصدأ من تحته خلال فترة قصيرة.
  4. إهمال ميل السقف: يحوّل السطح إلى حوض تجميع عند أول مطر غزير.
  5. قصّ فتحات بعد التركيب: بلا إطار ولا تقوية ولا معالجة إحكام.
  6. تجاهل التهوية بعد العزل: ينتج تكاثفًا يُفسَّر خطأً على أنه تسرب.
  7. تحميل السقف بأحمال غير محسوبة: ألواح شمسية أو خزانات أو رافعة.
  8. عدم معالجة نقاط اللحام الموقعي: بؤر صدأ مبكرة في هيكل سليم.
  9. إهمال تصريف المياه بعيدًا عن القواعد: يضعف التربة تحتها تدريجيًا.
  10. عدم توثيق نطاق العمل كتابةً: يترك القواعد والأرضية والإنارة في منطقة رمادية.

كيف تقارن عروض الهناجر بإنصاف

الفرق بين عرضين لنفس المساحة يكون غالبًا في بنود لا تظهر في الرقم النهائي. اطلب أن يوضّح كل عرض:

  • مقاسات القطاعات وسماكاتها ووزن الحديد التقديري.
  • نظام الهيكل: جمالون أم قطاعات مدرفلة.
  • تباعد الإطارات وتباعد المداميك.
  • نوع التغطية وسماكتها ونوع طلائها، وسماكة العزل إن وُجد.
  • منظومة الحماية ضد الصدأ بمراحلها الثلاث.
  • أعمال القواعد: مشمولة أم لا، وعلى أي أساس حُسبت.
  • الأبواب: العدد والمقاس والنوع.
  • التصريف: المزاريب ومسار الخروج.
  • ما هو خارج النطاق صراحةً.

السؤال الواحد الذي يكشف جودة العرض

اسأل: «ما البنود غير المشمولة في هذا العرض؟» العرض المهني يجيب بقائمة واضحة. العرض الذي يتهرّب من هذا السؤال يترك لك مفاجآت في منتصف التنفيذ.

مراحل تنفيذ الهنجر

  1. المعاينة والرفع: قياس الموقع، تقييم مستوى الأرض والوصول، وتحديد الاستخدام.
  2. المراجعة الهندسية: ترجمة الاستخدام والأحمال إلى نظام إنشائي ومقاسات قطاعات.
  3. عرض السعر: نطاق مكتوب يوضّح المواد والمقاسات وما يشمله العمل وما يستثنيه.
  4. القواعد: الحفر والصبّ وتثبيت البليتات والأنكر، ثم فترة تصلّب قبل التحميل.
  5. تجهيز الحديد: القصّ والتجميع وتجهيز السطح والمعالجة والطلاء.
  6. النصب: رفع الأعمدة والإطارات، ضبط الرأسية والاستقامة، وربط المداميك.
  7. التغطية: تركيب ألواح السقف ثم الجدران، ومعالجة نقاط الالتقاء.
  8. الفتحات والتصريف: تركيب الأبواب والنوافذ والمزاريب.
  9. الفحص والتسليم: مراجعة الوصلات ونقاط التثبيت والميول واختبار التصريف.

تجهيز الموقع قبل وصول فريق التنفيذ

استعداد الموقع يختصر أيامًا من مدة التنفيذ ويقلّل التكاليف غير المتوقعة. ما يُفضَّل إنجازه قبل بدء العمل:

  • إخلاء مساحة العمل من العوائق ومخلفات البناء السابقة.
  • تحديد مسار دخول الشاحنات ومنطقة تفريغ القطاعات الحديدية.
  • توفير مساحة كافية لحركة معدات الرفع حول محيط المبنى.
  • تحديد مواقع الخدمات المدفونة إن وُجدت قبل أي حفر للقواعد.
  • الاتفاق على مصدر كهرباء الموقع لأعمال اللحام والقصّ.
  • تحديد نقطة تصريف المياه النهائية خارج محيط المبنى.

الموقع الذي يتعذّر وصول الشاحنات إليه ليس مانعًا للتنفيذ، لكنه يغيّر طريقة التجهيز: تُجزَّأ القطاعات أكثر ويزداد التجميع داخل الموقع، وهذا ينعكس على الوقت والتكلفة ويجب أن يُذكر في العرض لا أن يُكتشف لاحقًا.

الصيانة بعد التنفيذ

الهنجر مبنى يحتاج متابعة دورية بسيطة تطيل عمره كثيرًا. الحد الأدنى المعقول:

العملالتكرار المقترحلماذا
تنظيف المزاريب ومسارات التصريفقبل موسم الأمطارالانسداد يحوّل السقف إلى حوض تجميع
فحص مسامير تثبيت الألواحسنويًا وبعد الرياح القويةالارتخاء يبدأ تدريجيًا ويسبب تسريبًا
فحص الطلاء ومعالجة الخدوشسنويًاأي خدش يصل للمعدن نقطة بداية للصدأ
فحص نقاط اللحام والوصلاتسنويًاالحركة المتكررة قد تُظهر شقوقًا دقيقة
فحص السيليكون حول الفتحاتسنويًامادة استهلاكية تتشقق مع الحرارة

تفاصيل الفحص والأعطال الشائعة وطرق الإصلاح مشروحة في أدلة الصيانة المرتبطة أسفل هذه الصفحة.

ما الذي يحدّد عرض السعر

لا يمكن نشر سعر ثابت للمتر المربع لأن العوامل التالية تغيّر النتيجة جذريًا لنفس المساحة:

  • المساحة الإجمالية والطول والعرض.
  • الارتفاع الصافي المطلوب تحت الهيكل.
  • البحر المطلوب بلا أعمدة وسطية — العامل الأكثر تأثيرًا بعد المساحة.
  • نظام الهيكل ووزن الحديد المترتب عليه.
  • نوع التغطية: لوح مفرد أو ساندوتش بانل، وسماكتها.
  • أعمال القواعد وطبيعة التربة.
  • عدد ومقاسات الأبواب والفتحات.
  • منظومة الحماية ضد الصدأ ومستواها.
  • التصريف والمزاريب.
  • الوصول للموقع وإمكانية دخول المعدات.
  • أي أحمال معلّقة مستقبلية مثل رافعة.

ما نحتاجه منك قبل إعداد العرض

كلما وصلت هذه المعلومات مبكرًا، كان العرض أدقّ وأقلّ عرضة للتعديل:

  1. الاستخدام المقصود للمبنى بالتحديد.
  2. المقاس التقريبي المطلوب: الطول × العرض.
  3. الارتفاع الصافي الذي يحتاجه الاستخدام.
  4. هل يوجد متطلب بحر خالٍ من الأعمدة؟ وما مقداره؟
  5. هل العزل مطلوب أم التغطية فقط؟
  6. عدد الأبواب ومقاساتها ونوع المركبات الداخلة.
  7. صور للموقع الحالي من أكثر من زاوية.
  8. الموقع العام داخل الرياض وإمكانية وصول الشاحنات.
  9. هل هناك توسعة مستقبلية محتملة؟

الهنجر مقابل المظلة الكبيرة: متى يختلف القرار

يُطلب أحيانًا «هنجر» والمقصود فعليًا مظلة كبيرة، والعكس. الفرق ليس في المساحة بل في الإغلاق والوظيفة، وله أثر مباشر في التكلفة والمتطلبات:

  • المظلة تغطي من الأعلى وتبقى الجوانب مفتوحة؛ الهنجر مبنى مغلق أو شبه مغلق له جدران وأبواب.
  • المظلة لا تحتاج معالجة إحكام ولا تهوية داخلية؛ الهنجر يحتاج الاثنين.
  • أحمال الرياح على المظلة تختلف في طبيعتها لأن الهواء يمرّ من الجوانب.
  • الهنجر يسمح بالتأمين والإغلاق والتحكّم في البيئة الداخلية؛ المظلة لا.
  • إن كان المطلوب حماية المركبات أو المعدات من الشمس فقط، فالمظلة أوفر ومنطقية أكثر.

توضيح هذه النقطة في بداية النقاش يوفّر وقتًا كثيرًا، لأن كل قرار لاحق — القواعد والتغطية والتصريف — يتغيّر بتغيّر الإجابة.

السلامة من الحريق والمتطلبات التشغيلية

متطلبات السلامة تختلف باختلاف النشاط داخل المبنى، وهي مسألة تُراجَع مع الجهة المختصة قبل التشغيل لا بعده. الاعتبارات التي تؤثر في التصميم عادةً:

  • عدد مخارج الطوارئ وتوزيعها بحسب المساحة والنشاط.
  • نوع مادة العزل وسلوكها أمام الحريق — الصوف الصخري غير قابل للاحتراق بخلاف بعض العوازل الأخرى.
  • مسارات الحركة الداخلية وعرضها.
  • متطلبات أنظمة الإنذار والإطفاء بحسب طبيعة المخزون أو النشاط.
  • الفصل بين المناطق ذات الخطورة المختلفة داخل المبنى نفسه.

هذه البنود قد لا تكون ضمن نطاق مقاول الهيكل، لكن معرفتها مبكرًا تمنع تعديلات مكلفة بعد اكتمال البناء.

نطاق الخدمة داخل الرياض

الخدمة تغطي مدينة الرياض، ومقرّ المؤسسة المرجعي في حي الشفاء جنوب المدينة. طبيعة أعمال الهناجر تجعل الوصول للموقع وإمكانية دخول شاحنات نقل القطاعات ومعدات الرفع عاملًا عمليًا يُدرس ضمن المعاينة، لأنه يؤثر في طريقة التجهيز: موقع يصعب وصول الشاحنات إليه قد يفرض تجزئة القطاعات وتجميعًا أكبر داخل الموقع.

السلامة والتقييم الإنشائي

الهنجر منشأة إنشائية، وأي قرار يمسّ سلامتها ليس مسألة ذوق أو تقدير بصري:

  • تحميل هيكل قائم بحمل لم يُصمَّم له — رافعة، ألواح شمسية، خزان — يحتاج تقييمًا إنشائيًا مسبقًا.
  • قصّ أي عنصر إنشائي لفتح باب أو نافذة يحتاج تقوية محسوبة.
  • ظهور تشوّه أو ميل أو صدأ نافذ في عنصر حامل يستدعي إيقاف الاستخدام وفحصًا فوريًا.
  • أعمال الارتفاعات والفكّ والنصب تحتاج طاقمًا مدرّبًا ومعدات مناسبة.
  • المتطلبات النظامية والتراخيص تختلف باختلاف الموقع والنشاط، وتُراجَع مع الجهة المختصة قبل التنفيذ.

لا توجد حلول منزلية في الأعمال الإنشائية

المحتوى في هذه الصفحة وفي الأدلة المرتبطة بها شرح لمساعدتك على فهم القرارات وطلب العرض الصحيح، وليس تعليمات تنفيذ ذاتي. أعمال الهياكل الحديدية والارتفاعات تتطلب طاقمًا مؤهلًا ومعدات مناسبة.

أسئلة مباشرة عن الهناجر

ما الفرق بين الهنجر والمستودع؟

الهنجر وصف للنظام الإنشائي: مبنى بهيكل حديدي واسع البحر. المستودع وصف للاستخدام: مبنى مخصّص للتخزين. كل مستودع تقريبًا يُنفَّذ كهنجر، لكن ليس كل هنجر مستودعًا؛ فقد يكون ورشة أو مبنى مزرعة أو صالة عرض. الفرق العملي يظهر في متطلبات الأرضية والارتفاع والأبواب وأنظمة المناولة.

ما أقصى بحر يمكن تغطيته بلا أعمدة؟

لا توجد قيمة ثابتة تصلح لكل الحالات. البحر الممكن يعتمد على نظام الهيكل والأحمال المطلوبة والارتفاع ووزن الحديد المقبول. هذا قرار تصميم إنشائي يُحسب لكل مشروع على حدة، وأي رقم يُعطى دون معرفة الأحمال هو رقم تسويقي لا هندسي.

هل يمكن عزل الهنجر حراريًا؟

نعم، بتغطية الهيكل بألواح ساندوتش بانل بدل الألواح المعدنية المفردة، أو بعزل السقف فقط كحل وسط. السقف هو المتلقّي الأكبر للإشعاع الشمسي، ولذلك عزله وحده يعطي أثرًا ملموسًا حين لا تسمح الميزانية بعزل كامل.

كم يستغرق تنفيذ هنجر؟

المدة تختلف باختلاف المساحة ونظام الهيكل وحالة الموقع وأعمال القواعد، وتُحدَّد بعد المعاينة. البند الذي لا يمكن ضغطه هو فترة تصلّب الخرسانة قبل تحميل الهيكل.

هل تحتاج الهناجر تراخيص؟

المتطلبات النظامية تختلف باختلاف الجهة المالكة للأرض ونوع النشاط وموقع الأرض. هذه مسألة تُراجَع مع الجهة المختصة قبل التنفيذ، ولا يصح افتراض أنها غير مطلوبة.

هل يمكن بناء هنجر على أرض غير مستوية؟

ممكن، لكن تسوية الأرض أو معالجة فرق المناسيب تصبح بندًا مستقلًا في التكلفة والوقت. تقدير حجم هذا البند لا يتم من الصور، بل بالمعاينة.

هل يمكن توسعة الهنجر لاحقًا؟

نعم في كثير من الحالات، وتكون أسهل بكثير إن ذُكرت نية التوسعة في مرحلة التصميم. التوسعة على هيكل لم يُهيَّأ لها تحتاج تقييمًا إنشائيًا للهيكل القائم وقواعده قبل أي عمل.

ما الفرق بين الشينكو والساندوتش بانل في السقف؟

الشينكو لوح معدني مفرد يغطي فقط، والساندوتش بانل لوح معزول يغطي ويعزل. الفارق يظهر في حرارة الداخل وفي الصوت وفي التكلفة. اختيار أحدهما يعتمد على ما إذا كان المبنى سيُستخدم استخدامًا دائمًا أم للتخزين البارد الاستخدام.

هل يمكن تركيب ألواح شمسية على سقف الهنجر؟

هذا حمل إضافي لم يُحسب في التصميم الأصلي غالبًا، ويحتاج تقييمًا إنشائيًا قبل التركيب. إن كانت النية موجودة من البداية، فذكرها في مرحلة التصميم أوفر وأأمن بكثير من إضافتها لاحقًا.

هل تشمل خدمة بناء الهناجر بالرياض الأرضية الخرسانية؟

الأرضية بند مستقل يُذكر صراحةً في العرض إن كان مشمولًا. في كثير من المشاريع تكون خارج نطاق مقاول الهيكل لأن مواصفتها تتبع الاستخدام والأحمال المتوقعة عليها، وقد تحتاج تسليحًا ومعالجة سطح مختلفة تمامًا عن أرضية عادية. اسأل عنها تحديدًا قبل اعتماد أي عرض.

كيف أعرف أن وزن الحديد في العرض كافٍ؟

لا يمكن الحكم من الرقم النهائي وحده. اطلب في العرض مقاسات القطاعات وسماكاتها وتباعد الإطارات وتباعد المداميك، وقارنها بين العروض. الفرق الكبير في السعر لنفس المساحة يُفسَّر عادةً بهذه البنود تحديدًا، لا بهامش الربح.

ماذا أفعل إذا ظهر تسرب في سقف هنجر قائم؟

ابدأ بتحديد المصدر قبل أي معالجة: كثير مما يُظنّ تسربًا هو تكاثف داخلي ناتج عن ضعف التهوية. تفاصيل التشخيص والفرق بين الحالتين مشروحة في دليل إصلاح تسربات سقف الهنجر ضمن أدلة الهناجر أدناه.

خلاصة

اختيار مقاول هناجر بالرياض قرار يبدأ من وضوح الاستخدام لا من مقارنة الأسعار. حين يكون الاستخدام والمقاس والارتفاع والبحر واضحة، تصبح العروض قابلة للمقارنة على أساس حقيقي: وزن الحديد، ونظام الهيكل، ونوع التغطية، ومنظومة الحماية ضد الصدأ، وما يشمله العرض وما يستثنيه. أما مقارنة رقمين نهائيين دون معرفة هذه البنود فهي مقارنة بلا معنى.

معرض

أنظمة وهياكل مشابهة

صور توضيحية لأنظمة وهياكل مشابهة، تُستخدم لشرح المحتوى ولا تُقدَّم على أنها توثيق لمشروع بعينه.

خدمات ذات صلة

المستودعات

بناء وتجهيز مباني التخزين التجارية والصناعية بالرياض، بمواصفات تتبع نوع البضاعة ونظام المناولة.

ساندوتش بانل

غرف وملاحق وأسقف من ألواح الساندوتش بانل المعزولة حراريًا، للأسطح والمباني السكنية والتجارية.

مظلات

مظلات سيارات وممرات ومداخل ومنشآت، بهياكل حديدية مجلفنة وأغطية PVC أو ألواح معدنية أو شرائح ألمنيوم.

دليل الهناجر

أدلة تفصيلية في أعمال الهناجر

18 دليلًا مرتّبة بحسب مرحلة المشروع: من التخطيط والتصميم، إلى الإنشاء والمواد، ثم التشغيل والسلامة، والصيانة، والتكلفة والتوسعة والنقل.

مراحل العمل

كيف يسير العمل من أول اتصال إلى التسليم

  1. 1

    فهم الاحتياج

    نبدأ بما تريد تشغيله في المكان: تخزين، ورشة، موقف، أو واجهة.

  2. 2

    معاينة الموقع

    قياس المساحة والارتفاع المتاح ومسارات الدخول وحالة الأرضية.

  3. 3

    تحديد النظام والمواصفات

    اختيار نوع الهيكل ونظام التغطية والمقاطع المناسبة للحالة.

  4. 4

    التنفيذ والتركيب

    تجهيز المقاطع، ثم التركيب في الموقع وفق التسلسل المعتمد.

  5. 5

    الفحص والتسليم

    مراجعة الوصلات والتثبيتات والتصريف قبل تسليم العمل.

قبل التسليم

ما الذي يُراجَع قبل إنهاء العمل

  • استقامة الأعمدة والإطارات ومطابقتها لمخطط القواعد
  • شدّ البراغي والوصلات ومراجعة نقاط اللحام الظاهرة
  • تثبيت ألواح السقف والمدادات وعدد المسامير في كل لوح
  • معالجة الحواف والجَمَلون ونقاط اختراق السقف
  • مسارات التصريف والميل باتجاه المزاريب
  • تنظيف الموقع ورفع مخلفات المقاطع والألواح

المصادر المرجعية

روابط خارجية إلى الجهات المرجعية. الاشتراطات السارية على حالة بعينها تعود إلى الجهة المختصة نفسها.
